隨著4月11日主壩第一塊混凝土澆筑達到設計高程,拉西瓦水電站主壩混凝土施工進入攻堅階段。
主壩混凝土進入上部施工以后,由于上部結構體積小、結構復雜等特點,加之三月份以來氣候異常,大風、揚塵天氣頻現,導致混凝土倉號準備周期加長,混凝土澆筑方量按年度計劃控制相對滯后。為了扭轉這一局面,黃河水電公司工程建設分公司拉西瓦建設部領導會同設計、監理、施工等單位有關負責同志通過召開專題會等形式,從主觀上、從管理上、從環節上分析和查找原因,研究解決對策和方法。承擔主壩混凝土施工的水電四局、水電十一局聯營體攻堅克難,合理調配人力、物力,嚴格控制倉號準備、混凝土吊運、平倉、振搗等各個環節,在保證質量安全的前提下縮短各環節的運行時間,使混凝土澆筑方量穩步回升。截至目前,累計完成混凝土澆筑270.86萬方,占總澆筑量的97.4%。拉西瓦水電建設者正以百倍的努力,向主汛期到來之前,主壩所有壩段達到設計高程的目標沖刺。
主壩混凝土進入上部施工以后,由于上部結構體積小、結構復雜等特點,加之三月份以來氣候異常,大風、揚塵天氣頻現,導致混凝土倉號準備周期加長,混凝土澆筑方量按年度計劃控制相對滯后。為了扭轉這一局面,黃河水電公司工程建設分公司拉西瓦建設部領導會同設計、監理、施工等單位有關負責同志通過召開專題會等形式,從主觀上、從管理上、從環節上分析和查找原因,研究解決對策和方法。承擔主壩混凝土施工的水電四局、水電十一局聯營體攻堅克難,合理調配人力、物力,嚴格控制倉號準備、混凝土吊運、平倉、振搗等各個環節,在保證質量安全的前提下縮短各環節的運行時間,使混凝土澆筑方量穩步回升。截至目前,累計完成混凝土澆筑270.86萬方,占總澆筑量的97.4%。拉西瓦水電建設者正以百倍的努力,向主汛期到來之前,主壩所有壩段達到設計高程的目標沖刺。

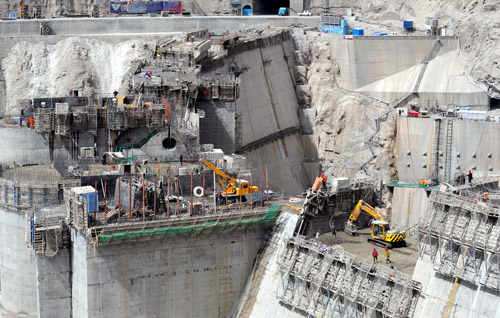

圖為拉西瓦水電站大壩施工現場。
